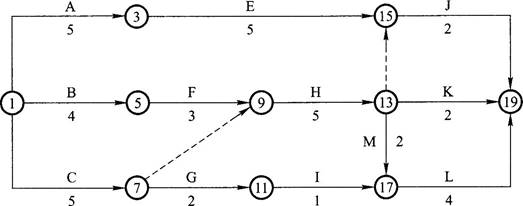

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:由于该工程施工工艺的要求,实际工作中工作C、工作
2022-08-02 06:01 汕头人事考试网 来源:广东华图教育
由于该工程施工工艺的要求,实际工作中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。
工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。
问题:
1.绘出调整后的网络进度计划图。
2.如果各项工作均按最早时间安排,起重机械在现场闲置时间为多久?并说明理由。
3.为减少机械闲置,工作C应如何安排?并说明理由。
4.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。
[华图解析]1.调整后的网络进度计划如下图所示:
2.起重机械在现场闲置2个月。
理由:
(1)如果各项工作均按最早时间开始,工作C最早完成时间为5月,工作H最早开始时问为7月,则工作C与工作H之间机械闲置2个月;
(2)工作H的最早完成时间是12月,工作J最早开始时间为第13个月,则工作H与工作J之间机械不闲置;
所以,该起重吊装机械在现场共闲置2个月。
3.为了减少机械闲置时间,工作C的开始时间滞后2个月开始。
理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故把工作C开始时间滞后2个月,则机械可连续使用,无闲置时间。
4.施工单位向建设单位索赔赶工费3万元不成立。
工作I总时差为6个月,停工待图2个月后开始施工,仍不影响总工期,工作I不需要赶工也能按原合同工期完工,故施工单位关于I工作赶工费3万元的索赔不成立。
以上是关于某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:由于该工程施工工艺的要求,实际工作中工作C、工作的参考答案及解析。详细信息你可以登陆汕头公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
